一體化污水處理設備安裝施工方案菌種培養
2023-08-26
一體化污水處理設備安裝施工方案菌種培養
一、施工方案
1、設備的運輸及就位

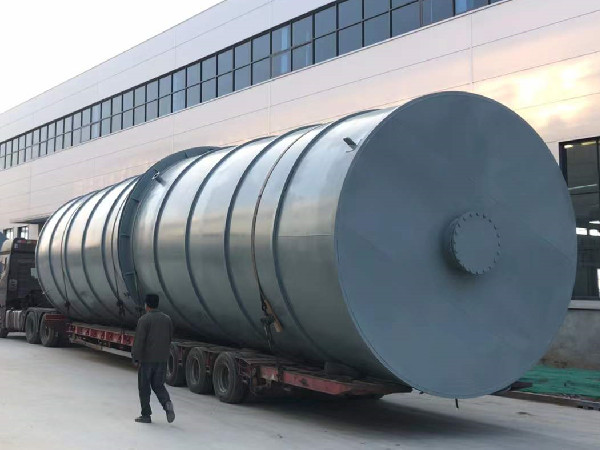

一體化污水處理設備運輸到現場,吊裝準備工作:設備基礎鋪滿洗沙(10cm)、準備吊裝機械吊重 >25T吊車1臺,4臺主箱體陸續吊裝到位,就位時注意進出水口方向。
吊裝完畢土建施工準備第一次回填工作,第一次回填時先用軟土回填1.5m,設備部內部污水泵安裝就位后,將設備內部灌水至2/3處繼續回填至設備高度2.5m處、到此第一次回填結束。
2、機電設備就位及安裝

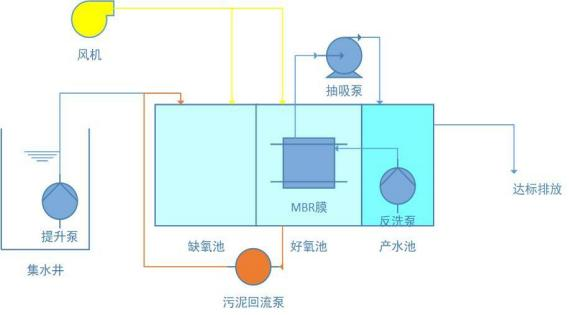

污水泵、羅茨風機、MBR膜產水泵、加藥設備污泥脫水、在線監測設備陸續就位,開始機電設備管道閥門安裝工作。
3、電氣控制系統安裝
管道安裝完畢以后開始電控系統安裝工作,室內采用穿線槽+穿線管組合安裝工作,分別從PLC主控制柜接線到各個分控室的機電設備,室外采用地埋式穿線管穿線,穿線結束后通電調試機電設備正反轉是否正常,設備正轉電氣控制機系統安裝完畢。
4、收尾工作
4套一體化污水處理設備陸續進水,測試液位控制以及MBR膜水泵產水功能,測試污水站污水系統的全自動運行狀態,全自動運行狀態達到預期功能,污水站整體安裝調試結束。

二、設備調試
1、設備安裝完畢后,即可用土填入設備四周與間隙中夯實,并整平地面填土時應注意:(1)設備人孔蓋板必須高出地坪50mm左右;(2)不能讓土堵塞人孔蓋板上的進氣口。
2、電控柜控制線與設備接通,接線時注意風機及潛污泵電機的轉向,控制柜要放在通風處,保持干燥。
3、注意事項:(1)設備安裝之處必須保證下雨不積水,(2)設備的出水管必須在相對地坪0.4m以下,(3)設備上方不得壓有重物,不得有大型車輛經過(指無特殊設計的),(4)設備一般不得抽空內部污水,以防止地下水把設備浮起。
4、注意本設備安裝圖及管道連接圖按標準連接及平面布置,按要求布置,
5、連接好風機、水泵控制線路,并注意風機、水泵的轉向必須正確無誤。
6、設備使用前檢查及設備啟動
1)、檢查電器儀表盤,核實電壓、電流是否正常。
2)、啟動前檢查水泵軸轉動靈活、需加油的加油,單臺試轉幾次,然后開啟前后閥門。
3)、風機必須按說明書要求投加規定的潤滑油,嚴禁無油或卻油運行,否則將造成事故。

三、菌種馴養(嚴格按照污水廠菌種馴化流程進行)培養步驟
1、好氧池補滿水,開啟風機,進行悶曝(即只曝氣不進出水),保持溶解氧濃度為2——4mg/L。24小時后停止曝氣,靜止2h,沉淀污泥,排出池內約五分之一上層液,并重新注入相當量的新鮮污水(注意:此時補充污水的量不超過處理能力的20%)。連續進行三次反復悶曝,沉淀,出水三個過程,每次的排水量、進水量要比前一次增加,曝氣時間比前一次縮短2小時。
2、悶曝梯次進水72小時后,增加醫療廢水的進水量,每次增加不超過10%。觀察污泥量增加微生物鞏固后繼續增加醫療廢水,直至達到滿負荷運行(即達到最大進水量)。同時檢測出水COD的指標。培養過程中要隔一天排一次沉淀池老化的污泥。
3、培養成功的標準:好氧池SV30(從曝氣池中取一定量的水沉淀30分鐘,污泥占總量比例30%)=30%以上,活性污泥顏色為灰色,絮狀,COD、氨氮等各項指標達標。
污泥調試馴化培養為30天。

更多關于一體化污水處理設備的相關資料,可關注公司網站(8znw.com)!
